Ambtshalve Bodemsanering ex-Massive Mortsel en omgeving
Hoe is de verontreiniging ontstaan?
Hoe wordt de bodemsanering aangepakt?

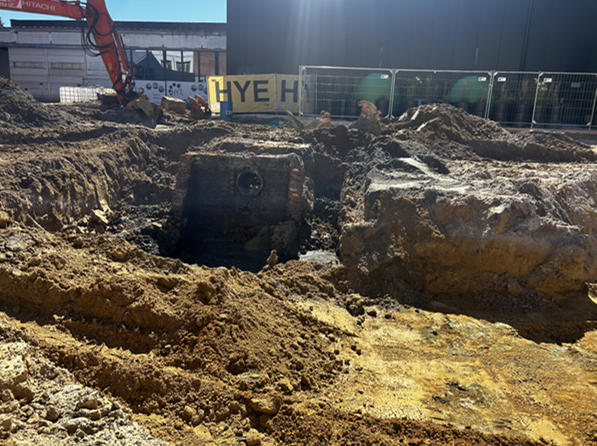

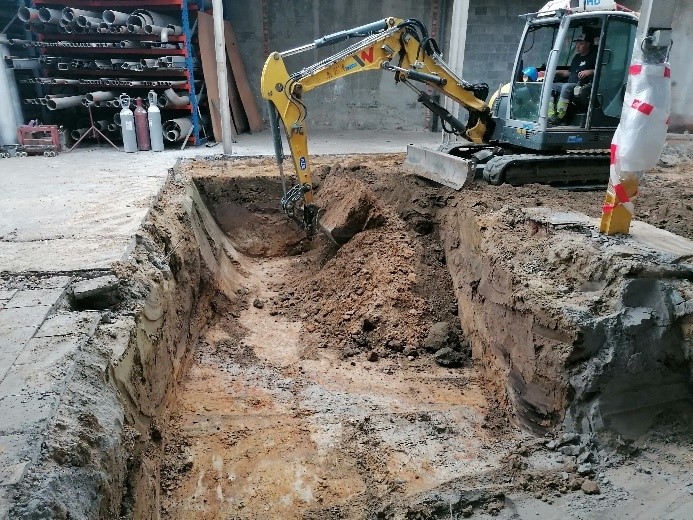

te voeren. Door lozingen in de gracht langs de bedrijfsgebouwen in Klein-Zwitserland dienen twee delen van deze gracht eveneens ontgraven te worden om de bronzone (waar de verontreiniging is ontstaan) weg te nemen. De verontreinigde grond wordt afgevoerd voor verwerking.

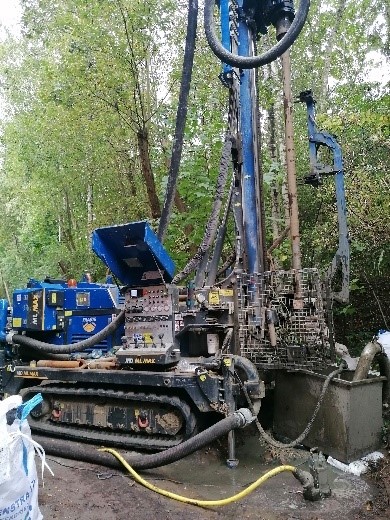

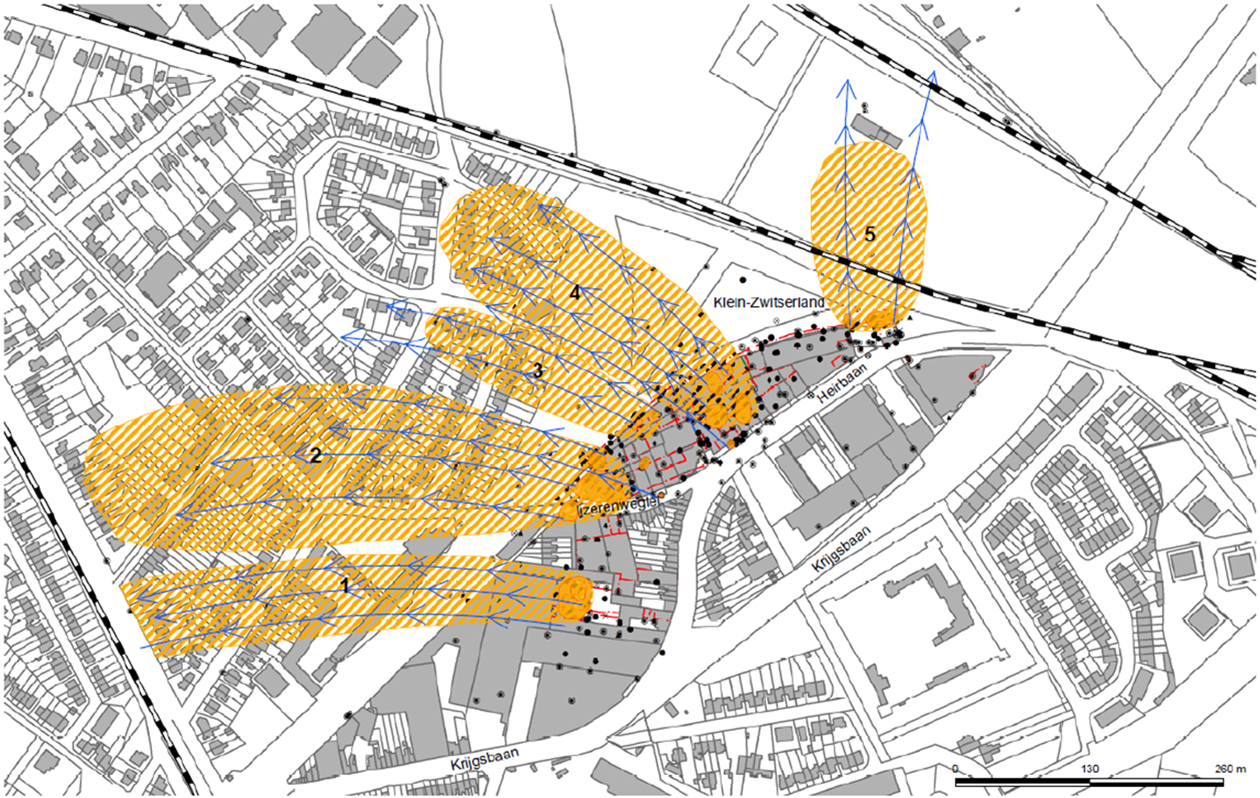

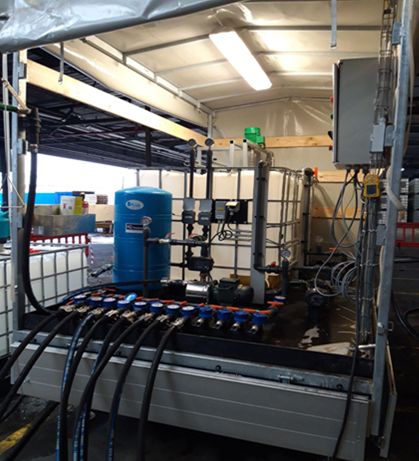

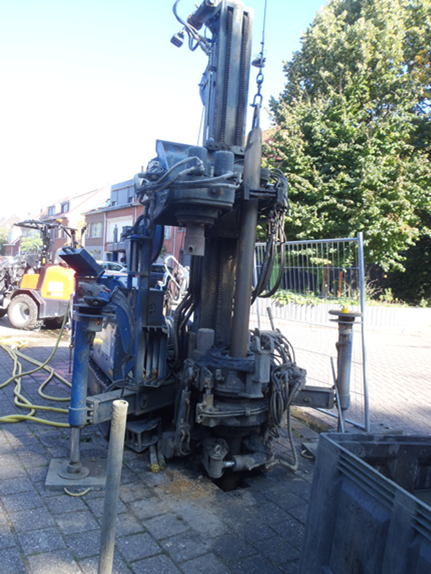

De grondwaterverontreiniging, ter hoogte van de KMO-zone, natuurgebied Klein-Zwitserland en woonwijk Dieseghem, wordt behandeld door de micro-organismen in de bodem te stimuleren en zo de verontreiniging biologisch af te breken. Daarvoor plaatsen we verschillende injectiefilters ter hoogte van de bronzones en in schermen in Klein-Zwitserland en langs het openbaar domein van woonwijk Dieseghem. Via deze injectiefilters brengen we de voedingsstoffen voor de micro-organismen in de bodem waarmee we de biologische afbraak activeren. We voeren geen werken uit op het privaat terrein van de woningen in de wijk Dieseghem.
Stand van zaken eerste fase saneringswerken
De maatregelen voorzien langs de spoorweg zijn voorlopig niet nodig.
Geplande werken tweede fase saneringswerken
nemen.

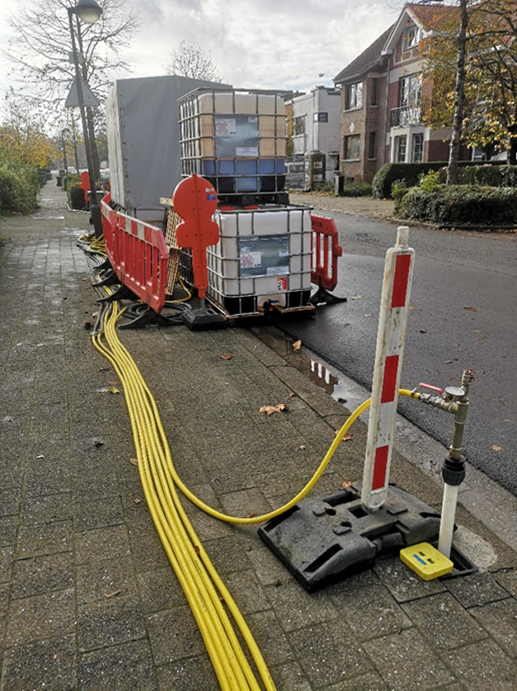

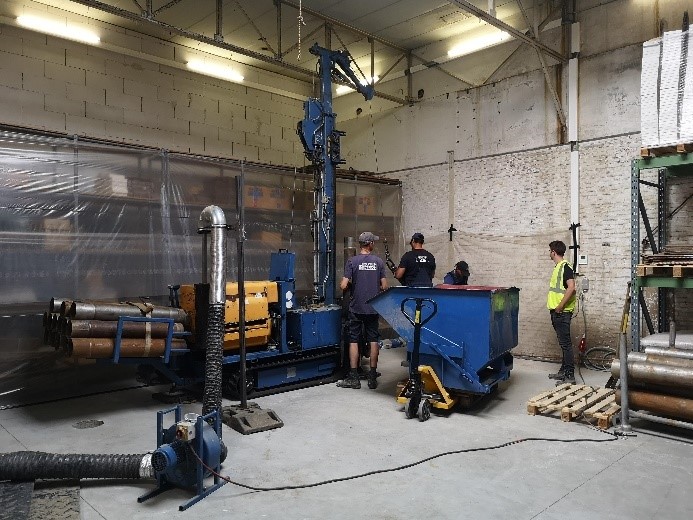

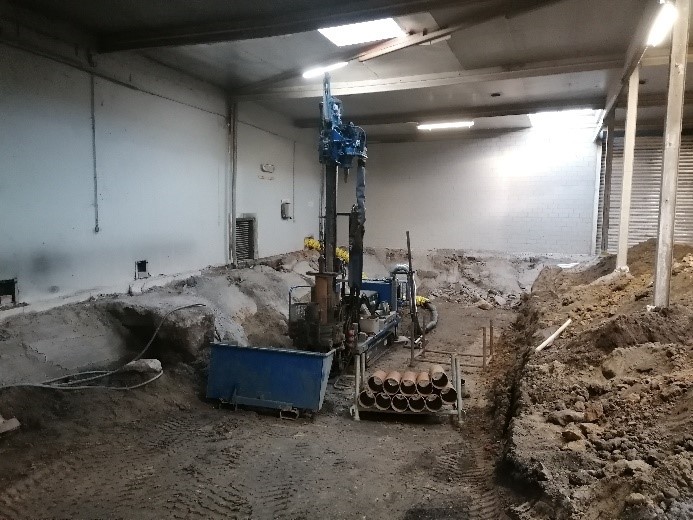

De bodemsaneringswerken werden begin augustus 2024 opgestart ter hoogte van de KMO-zone. In de loop van september worden de injectiefilters in de Wouter Volcaertstraat geplaatst en eind september in de Anna Van Hoornstraat. De werken in Klein-Zwitserland gaan begin oktober van start. Vervolgens starten we met de injectie van de voedingsstoffen via de nieuwe injectiefilters.
Bodemonderzoek naar PFAS
Er werden vijf kernen met PFAS-verontreiniging vastgesteld die in het siteonderzoek in kaart gebracht werden. Uit de risico-evaluatie blijkt dat er geen risico’s zijn voor de mens maar dat er voor één kern wel een ecotoxicologisch risico is en voor vier kernen een risico op verdere verspreiding.
Er werd besloten dat voor vier van de vijf kernen er noodzaak is tot sanering. De kosten van de sanering van deze site zijn niet voor de eigenaar of de koper.
Sanering PFAS-verontreiniging
Om de hinder voor Klein-Zwitserland te beperken tot één fase werd besloten om de PFAS verontreiniging in de gracht samen met sanering van de gechloreerde oplosmiddelen aan te pakken. De saneringsaanpak werd beschreven in het eerste gefaseerd beperkt bodemsaneringsproject van 24 juli 2024. Er wordt voorzien om het volledige traject van de gracht te ontgraven tot ca. 0,5 m diepte en de verontreinigde grond af te voeren voor verwerking. De uitvoering van deze werken is gepland in oktober 2024.
De saneringsaanpak van de overige kernen zal in andere, nog op te maken bodemsaneringsprojecten vastgelegd worden.
